美国AI数据中心热潮下电网挑战:变压器短缺成关键
AI导读:
美国AI数据中心热潮面临电网挑战,因拜登政府绿色能源政策与数据中心电力需求激增,导致电网输变电能力紧张。变压器短缺成关键问题,预计今年需求将超出供应30%,推高成本并可能延误项目建设。
美国AI数据中心热潮可能很快就会面临一项严峻的挑战——问题不在于英伟达GPU的短缺,而在于美国脆弱的电网。
拜登政府时期绿色能源政策与数据中心电力需求激增的结合,近期已经在美国大西洋沿岸各州引发了电费危机,同时一场全美范围内的电网输变电能力紧张的危机也正逐步显现。
更糟糕的是,美国人工智能数据中心正指望升级电网来提高基础电力负荷。而升级电网所需的这个庞大、多层次的供应链,涵盖了原材料、输电线路、断路器、电缆、控制系统和发电系统等方方面面。
业内机构指出,在这个升级周期中最关键的组件之一——变压器,已经处于极为危险的短缺状态。

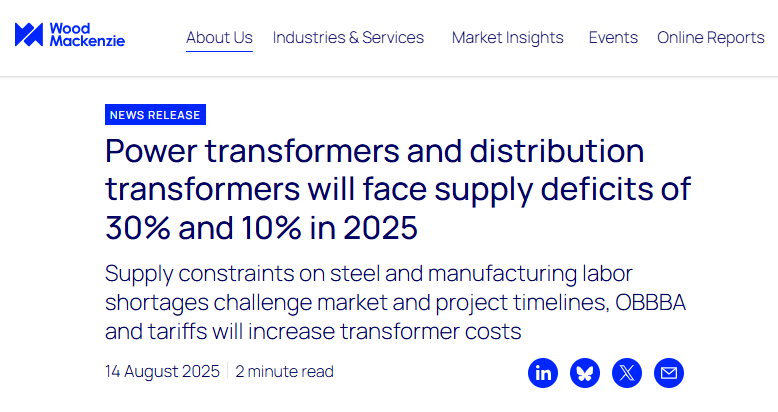

咨询公司伍德麦肯兹在上周发布的一份最新报告中就强调,美国为人工智能驱动的数据中心升级电网的努力,将使今年的电力变压器需求超出供应30%,从而推高成本,并可能让项目建设延误。

该机构分析师警告称,供应未能跟上需求,正导致所有型号的变压器市场缺口不断扩大,交货时间和价格不断上涨。
目前,美国的变压器生产几乎完全无法跟上需求的脚步,这意味着约80%的变压器将依赖进口,主要来自韩国、墨西哥和其他国家。这场由AI相关数据中心增长和全方位电气化趋势推动的供应缺口,正威胁着美国电网可靠性和整个数据中心建设布局。
“美国变压器市场正处于关键时刻,供应限制可能会损害美国的能源转型和电网可靠性目标,”伍德麦肯兹供应链和数据分析高级分析师Ben Boucher表示,“电力需求加速增长、基础设施老化以及供应链脆弱性等因素共同造成了诸多制约,这些因素预计将持续到2030年代。”
事实上,就在7月底,行业研究已发现,美国变压器的等待供货时间已从50周延长至127周(接近两年半),这严重削弱了电网的恢复能力,无论是升级电网还是更换因风暴、野火或国内恐怖袭击而损坏的设备。
尽管全球主要的变压器制造商目前正在竞相提高产量,但这一增长将需要数年时间。同时,许多变压器其实都是为特定设备定制的。生产这些更复杂的变压器往往需要更长的时间,而且从本质上讲,它们无法实现标准化批量生产……
(文章来源:财联社)
郑重声明:以上内容与本站立场无关。本站发布此内容的目的在于传播更多信息,本站对其观点、判断保持中立,不保证该内容(包括但不限于文字、数据及图表)全部或者部分内容的准确性、真实性、完整性、有效性、及时性、原创性等。相关内容不对各位读者构成任何投资建议,据此操作,风险自担。股市有风险,投资需谨慎。如对该内容存在异议,或发现违法及不良信息,请发送邮件至yxiu_cn@foxmail.com,我们将安排核实处理。
