中国广核集团福建宁德核电站新机组开工
AI导读:
中国广核集团福建宁德核电站6号机组完成核岛第一罐混凝土浇筑,标志着该机组主体工程正式开工。项目采用中国自主研发的第三代核电技术“华龙一号”,目前整体建设有序推进。
中新社北京12月16日电 (记者庞无忌)记者16日从中国广核集团获悉,当日,中广核福建宁德核电站6号机组完成核岛第一罐混凝土浇筑(FCD),意味着该机组主体工程正式开工。
宁德核电项目位于福建省福鼎市太姥山镇,规划建设6台百万千瓦级核电机组,分两期实施。其中,项目二期5、6号机组于2023年7月31日获国家核准,均采用中国自主研发的第三代核电技术“华龙一号”。5号机组已于2024年7月完成FCD。

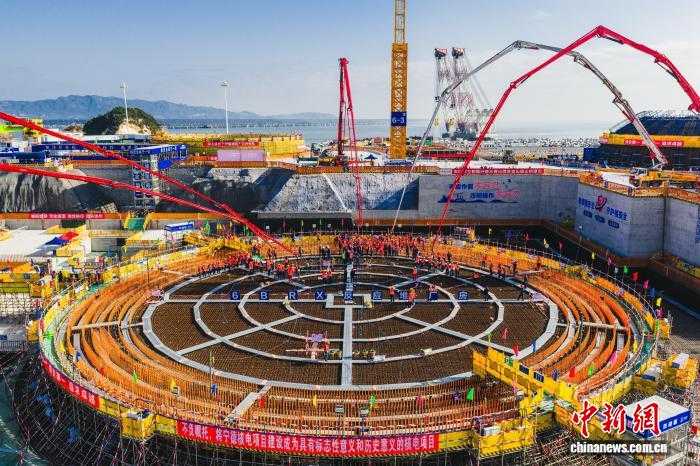

12月16日,中广核福建宁德核电站6号机组主体工程正式开工,图为开工现场。(中广核供图)
“本次6号机组核岛混凝土浇筑总量约8819.2立方米,持续约55小时。”福建宁德核电有限公司董事长、总经理田辉宇介绍,面对厂址空间有限、地质条件复杂等挑战,项目团队充分借鉴中广核以往“华龙一号”机组建设经验,通过工期推演、清单化管理,建立完善质量管理体系,系统识别施工难点,优化施工逻辑,统筹资源配置,并以工程日会机制强化过程管控,确保关键节点稳妥推进。
目前,宁德核电项目二期整体建设有序推进,5号机组已进入主体工程建设高峰阶段。
官方数据显示,今年中国新核准开工建设核电机组10台,在运在建核电机组达到112台、装机1.25亿千瓦。(完)
(文章来源:中国新闻网)
